Pasar al contenido principal
Jueves, 13 Diciembre 2018

Explicador: ¿Cómo funciona la retefuente y qué le modifica la ‘Ley de financiamiento’?

Por Luisa Fernanda Gómez Cruz

La reforma tributaria plantea bajar la tarifa sobre la cual partiría el cobro de la retención con el fin de que más personas paguen el impuesto.

En este momento está haciendo su curso por el Congreso la próxima reforma tributaria, llamada Ley de financiamiento. Fue presentada por el Gobierno del presidente Iván Duque el pasado 31 de octubre y se espera que esté lista en los últimos días del año.

Con ella, vienen varias modificaciones de tipo económico para el país, pues el gobierno espera conseguir a través de ella 7,5 billones de pesos de los 14 que, argumentan, hacen falta. Entre esas modificaciones están incluidos, también, algunos cambios frente al recaudo de la retención en la fuente para el impuesto a la renta.

Y para todos aquellos que se pregunten qué es la retención en la fuente y cómo funciona, y que no sepan si el otro año tendrían que entrar a tributar, Colombiacheck preparó esta nueva edición de su Explicador con respuestas a esas preguntas.

De lo general a lo particular

La retención en la fuente es un mecanismo creado por el Estado para cobrar por adelantado algunos impuestos que son facturados anualmente, según explica Alejandro Rodríguez Llach, investigador del centro de estudios Dejusticia.

Esto se hace para que la Dirección de Impuestos y Aduanas Nacionales (DIAN) no deba esperar todo un año para hacer el recaudo de algunos impuestos, sino que pueda, mensualmente, hacerse al cobro.

Existe retención en la fuente para el impuesto a la renta (ingresos); Impuesto al Valor Agregado (IVA); industria y comercio, avisos y tableros (ICA), entre otros. “Todos los tipos de impuestos que existen pueden tener un mecanismo de retefuente”, sostiene Rodríguez Llach.

Según Henry Carvajal, contador público especializado en impuestos, de todos los tipos que hay, el concepto de retención en la fuente para el impuesto a la renta es el que reúne más personas para hacer el pago, y, por cuenta de la ley de financiamiento, algunos que hoy no hacen parte del cobro resultarían afectados de aprobarse la reforma.

De modo que, en aras de explicar cuál es este cobro al cual se refiere Carvajal, para este caso nos referiremos de manera exclusiva a la retención en la fuente para las rentas laborales de las personas naturales del impuesto a la renta. Es decir, solamente al cobro que se hace a quienes son asalariados o independientes con menos de dos empleados a su cargo, para el pago anticipado del impuesto a la renta.

Cómo funciona

El impuesto a la renta se cobra anualmente entre agosto y octubre año vencido; el cobro del año 2017 se efectuó en esos meses del 2018, por ejemplo. Sin embargo, como ya explicamos, para que la DIAN no deba esperar todo un año para cobrar el tributo del año anterior, mes a mes va quitando del sueldo la retención en la fuente.

El cobro de la retención en la fuente se hace directamente en el mismo sueldo que reciben los asalariados. ¿Y a quiénes se les cobra? Aquí es donde se vuelve relativo, ya que el impuesto mira individualmente los salarios y las deducciones y exenciones a las que haya lugar para cada caso.

La reglamentación para este mecanismo está consignada en el artículo 383 del Estatuto Tributario. En él, se expone que los salarios que estén entre 0 y 94 Unidades de Valor Tributario quedan libres del pago, pero a partir de 95 UVT comienza a generarse el cobro, con base en la siguiente tabla.

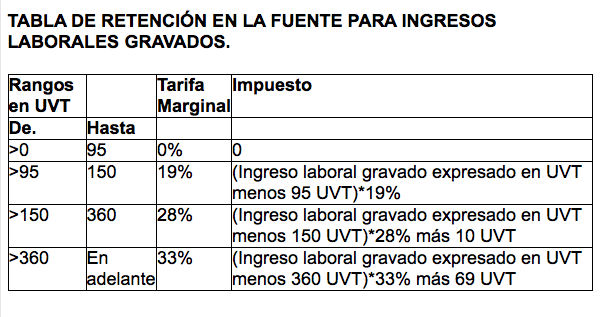

Tabla de retención en la fuente del artículo 383 del Estatuto Tributario

La UVT (Unidad de Valor Tributario) es una medida de valor que fija cada año el gobierno para estandarizar y homogeneizar distintos valores tributarios. Este año, de acuerdo con la resolución 63 de 2017, la UVT quedó establecida en 33.156 pesos.

Entonces, quien actualmente devengue más de 3’937.275 pesos mensuales es sujeto de retención y, probablemente, declarante del impuesto a la renta. No obstante, no en todos los casos puede hacerse el cobro, tanto de retefuente como del impuesto. Les explicamos por qué en dos ejemplos.

Supongamos que usted, como asalariado, gana cinco millones de pesos. De esos cinco millones se le hará un descuento de 450.000 pesos por el pago de salud y pensión, que son los ingresos no constitutivos de renta. Es decir, no hacen parte del monto sobre el cual se hace el cobro.

A ese subtotal ($4’550.000) se le descuentan las deducciones a que tenga derecho como asalariado. Estas pueden ser el pago de medicina prepagada; pago de interés de crédito de vivienda o leasing habitacional y/o tener dependientes económicos. Todo esto de acuerdo al artículo 387 del Estatuto Tributario.

Obviamente para que todas estas deducciones hagan efecto deben ir acompañadas del respectivo documento que las demuestre, según aclara Carvajal.

Adicionalmente a estas deducciones, se le pueden agregar las exenciones, como el aporte voluntario a un fondo de pensión, a cuentas de ahorro para el fomento de la construcción (AFP) y una exención del 25% del sueldo al cual todos tenemos derecho por cuenta del artículo 206 del Estatuto.

Todas estas deducciones y exenciones, sin embargo, no pueden ser, en ningún caso, superiores al 40% del subtotal (de los 4’550.000, en este ejemplo).

Suponiendo que, para el caso del ejemplo, usted cuente con todas las deducciones y exenciones, el valor neto sobre el cual se entraría a revisar el pago de la retención da 2’730.000 pesos (restando el 40%); que, al dividirlo por los 33.156 pesos de las UVT da 82,33 UVT; es decir, no alcanzaría a entrar en el cobro de retención en la fuente, pues ahora se cobra en ingresos desde 95 UVT al mes.

Ahora, si usted, con su sueldo base de 4’550.000 no tiene ninguno de los casos de deducción, igual la ley establece que todos los sueldos acceden a la exención del 25%. Entonces, el valor del subtotal menos el 25% exento queda en 3’412.500, que, al dividirlo por las UVT, da 102,9. Aplica retención en la fuente.

Según explica Carvajal, sin embargo, el pago no se haría sobre las 102 UVT, sino que, como indica la tabla del artículo 383, se descuentan las primeras 95; es decir, solo se haría el pago sobre las 7 UVT restantes para un total de 262.680 pesos, que serían el valor de la retención en la fuente que le descontarían a usted mensualmente.

Este segundo ejemplo aplica prácticamente de igual manera para los independientes, ya que, por lo general, no suelen contar con las demás deducciones; únicamente la exención del 25% del sueldo.

Por otro lado, para el impuesto a la renta aplican las mismas deducciones y las mismas exenciones; por lo cual es válido afirmar que en la mayoría de los casos quien pague retención en la fuente será declarante para el impuesto a la renta.

No obstante, ser declarante no quiere decir en todos los casos ser contribuyente, ya que al final del año, todo lo que le quitaron de retención en la fuente se presenta a la DIAN como parte del impuesto que tiene que pagar de renta. Y al hacer la resta de lo que tiene que pagar menos lo que ya pagó es posible que le dé cero o saldo a favor.

Cuando el mecanismo se convierte en impuesto

El artículo 241 del Estatuto Tributario establece la reglamentación para el impuesto de renta; y allí se señala que a partir de 1.090 UVT inicia el cobro.

En línea con lo último que señalamos en el punto anterior, sin embargo, es posible que, en algún caso, el mecanismo de recaudo de la retención en la fuente, se convierta en un impuesto en sí mismo.

Esto ocurre si un independiente, por sus ingresos mensuales, resulta sujeto de retención y se le hace el descuento mes a mes del mismo. Pero si al final del año, al sumar sus ingresos anuales (y restar la exención del 25%), sus ingresos resultan de menos de 1.090 UVT, no es declarante de impuesto a la renta y no debe pagar.

En ese caso, para ese independiente, la retención en la fuente se le convirtió en un impuesto (y no en un mecanismo de recaudo anticipado). Sin embargo, la ley prevé también que quien así lo desee puede declarar el impuesto a la renta y pedir la devolución del pago que ya hizo. El tema no es sencillo, según Carvajal, pero es posible.

¿Qué modifica la Ley de financiamiento?

Aún está en debate la Ley de Financiamiento y, hasta que no sea sancionada por el presidente Duque, es imposible saber con certeza cuáles de las modificaciones quedarán para este impuesto y para el mecanismo de retefuente.

Hasta el día de hoy, las modificaciones de la ponencia final se mantienen y esto es lo que incluyen.

El artículo 31 de la reforma tributaria propone modificar el artículo 383 en dos aspectos; 1). Baja el valor de las UVT sobre el cual comienza el recaudo, de 95 a 87 UVT; y 2). Agrega a la tabla dos tarifas marginales nuevas: del 37 y 39%.

Según Nicolás Carrero, socio fundador de la firma de contadores Carrero & Asociados, estos cambios lo que hacen es aumentar la base gravable (más personas entrarían a tributar) y, en función del principio de progresividad, hace que quienes más ganan paguen todavía más.

Por otro lado, un tema que estuvo planteado en el borrador inicial, que fue eliminado de la ponencia final y que, según Carvajal, es posible que se reviva durante el debate en el Congreso, es la eliminación del artículo 206 del Estatuto Tributario que hace exento del pago el 25% del sueldo. Esto estaba en las derogatorias del artículo 87.

Y finalmente, otro de los cambios que están pendientes es la reducción del porcentaje en el límite de exenciones y deducciones, pasando del 40 al 35%. Así estaba establecido en el artículo 28 del borrador y fue eliminado para la ponencia final dejando el límite tal cual está hoy, en el 40%.

Jueves, 28 Marzo 2019

Todo (o casi todo) lo que debería saber sobre Hidroituango

Por Luisa Fernanda Gómez Cruz

Explicador: En siete puntos resumimos lo que ha pasado con esta megaobra: los tiempos, los costos, los responsables y las polémicas de la que sería la hidroeléctrica más grande de Colombia.

La hidroeléctrica

La Hidroeléctrica de Ituango, Hidroituango, es un proyecto de generación de energía a través de una hidroeléctrica. Está ubicada sobre el río Cauca, en el llamado ‘Cañón del Cauca’, entre el municipio de Ituango y el corregimiento de Puerto Valdivia, en el departamento de Antioquia. (Para entender cómo funciona una hidroeléctrica recomendamos este video).

Fue pensada para ser la hidroeléctrica más grande del país. La presa (el muro que se construye para almacenar el agua) mide 225 metros (casi dos veces la altura del edificio Coltejer en Medellín*) y tiene 20 millones de metros cúbicos de volumen (la capacidad para almacenar agua).

Esta megaobra sería la responsable de aportar el 17 por ciento de la demanda energética del país para 2021 (la hidroeléctrica que más genera en este momento es San Carlos y aporta apenas el 9 por ciento).

Los costos

Inicialmente se estimó una inversión de 11,4 billones de pesos para el desarrollo de la obra, pero ha tenido, hasta el momento varios sobrecostos que se calculan en 1,5 billones de pesos. Estos incluyen los 65.000 millones que, según le dijo EPM a La Silla Vacía, le había costado la emergencia desde abril de 2018 hasta el 31 de enero de este año.

Los dueños y responsables

El 50 por ciento de las acciones las tiene el Instituto para el Desarrollo de Antioquia (Idea), que depende de la gobernación, y otro 2 por ciento es del Departamento de Antioquia (es decir que la mayor participación está en cabeza del gobernador).

Empresas Públicas de Medellín (EPM) es el segundo mayor accionista, con el 46 por ciento, y es la compañía que ganó la licitación para el desarrollo, construcción y operación del proyecto.

El resto de acciones está en manos de accionistas minoritarios, de acuerdo con la página del proyecto.

El consorcio colombo brasileño CCC Ituango, integrado por las firmas Construções e Comércio Camargo Corrêa, Conconcreto y Coninsa Ramón H., es el encargado de ejecutar la construcción de la presa, la central de máquinas y demás obras asociadas.

Por otro lado, La Silla Vacía publicó una investigación sobre los políticos detrás de las grandes decisiones de Hidroituango. En ella, aparecen los expresidentes Álvaro Uribe Vélez y Andrés Pastrana; los exgobernadores de Antioquia, Luis Alfredo Ramos y Sergio Fajardo; los exalcaldes de Medellín, Alonso Salazar y Aníbal Gaviria, y los actuales mandatarios, Luis Pérez, Gobernador de Antioquia, y Federico Gaviria, Alcalde de Medellín.

Los tiempos

Fue planeada desde 1969 y en 2010 se firmó el acuerdo para su construcción entre el IDEA y EPM. Se estimaba que la primera de ocho unidades (turbinas) de generación de energía iniciaría servicio en noviembre 30 de 2018 y los otras siete habrían de empezar operación sucesivamente cada tres meses hasta que la central entrara a tope en 2020, según informó El Tiempo en 2012.

Debido a derrumbes que ocurrieron a lo largo de la construcción, las obras se retrasaron 20 meses. Por esto, EPM firmó en diciembre de 2015 un pacto de aceleración con el Consorcio CCC que costó 370 mil millones de pesos.

“La propuesta que hizo el consorcio consistía en aumentar la jornada de trabajo para que fuera 24/7, conseguir equipos adicionales para acelerar la construcción y programar obras complementarias para construir en menor tiempo pozos y revestimientos. Así recuperaría 18 meses de los retrasos”, según informó La Silla Vacía.

No obstante, con la emergencia que comenzó en abril de 2018, el inicio del funcionamiento de la presa quedó sin una fecha clara.

Las polémicas

Desde su planificación a finales de los 90, el proyecto de Hidroituango ha presentado inconsistencias graves en términos medioambientales, económicos, políticos y sociales.

La licencia ambiental para desarrollar el proyecto ha sido cuestionada y modificada 12 veces. La Contraloría, en la auditoría que le hizo el año pasado a la Anla y a EPM, detectó que ese estudio estaba desactualizado y no tenía detalles necesarios. “Por ejemplo, decía que no había comunidades indígenas en el área de afectación, cuando sí había; no valoró el impacto ambiental por el cambio en la calidad del agua ni realizó una estimación de ecosistemas estratégicos, como los tipos de bosques que están en el área”, informó La Silla Vacía.

El actual gobernador Luis Pérez denunció en octubre del año pasado que el cierre definitivo de los dos túneles principales para la desviación del río Cauca  la construcción de un tercero con la mitad de capacidad se hicieron sin autorización de la Anla.

La Contraloría le abrió una indagación preliminar a EPM porque el tercer túnel se comenzó a construir en agosto de 2015, pero la solicitud para modificar la licencia ambiental para hacerlo se presentó en julio de 2016 y la obtuvo en septiembre de 2016.

Pero también ha habido escándalos alrededor de EPM, por cómo ganó el proyecto (el pasado 27 de febrero, el fiscal general Néstor Humberto Martínez anunció que imputaría cargos por el cuestionable contrato adjudicado a dedo) y contra la constructora brasileña Camargo Correa (dueña del 55 por ciento del consorcio que construye la obra) porque en Brasil forma parte del escándalo Lava Jato junto con Odebrecht, como informamos anteriormente.

Por otro lado, entre 1982 y 2016 han ocurrido 62 masacres en los municipios en donde se desarrolla Hidroituango y las comunidades han argumentado que no se les consultó sobre el desarrollo del proyecto y sus consecuencias. Además, se han denunciado desalojos forzosos y asesinatos, como el caso de Nelson Giraldo de la organización Ríos Vivos.

Las emergencias

Desde hace poco menos de un año el proyecto hidroeléctrico ha sufrido varios problemas por cuenta de errores en la construcción de la obra que han coincidido con infortunios climáticos. Resumimos algunos de estos hechos.

La primer emergencia ocurrió el sábado 28 de abril del año pasado, cuando las aguas del río Cauca, cargadas de piedras, troncos y desechos debido a un derrumbe, taparon uno de los túneles de desviación; el único por el que seguía desviándose el río Cauca para la construcción de la obra (entonces el proyecto se encontraba en un 85 por ciento de avance de sus obras principales). El Espectador hizo un video que sirve para entender gráficamente lo que pasó.

El 10 de mayo, luego de que el río Cauca llevara 13 días represado por los túneles taponados, y con alto riesgo de una avalancha en los municipios aguas abajo del proyecto, EPM tomó la decisión de inundar la casa de máquinas (que está dentro de la montaña y contiene la maquinaria que tendría la labor de generar la energía) para que el agua pasara por ahí y evitar que se rompiera la presa y arrasara con los pueblos aguas abajo.

“Esa decisión ha sido la más costosa para el proyecto, porque puede que por ello la hidroeléctrica no sea viable”, de acuerdo con La Silla Vacía.

Dos días después, el túnel bloqueado se destapó y debido que que el agua estaba represada, el caudal aumentó su velocidad. Esta fue la causa de la subida del río aguas abajo; la corriente destruyó tres puentes y dejó 600 damnificados. De acuerdo con el video de El Espectador, 73 viviendas se perdieron en su totalidad y 162 tuvieron daños parciales, según La Silla Vacía.

Pasaron los días y el asunto pareció estabilizarse, pero el miércoles 16 de mayo EPM informó de una obstrucción en la casa de máquinas que hizo que el agua comenzara a salir por las galerías, los caminos por donde entran carros y trabajadores. Este hecho puso en alerta máxima a cinco municipios aguas abajo, de acuerdo con el video de El Espectador, y dejó las imágenes de obreros huyendo de las aguas.

Al día siguiente, el gerente de EPM alertó que si el agua seguía saliendo por las galerías, podría colapsar la presa. Y que además si el agua la rebosaba, el muro de la presa podría fracturarse causando una avalancha que arrasaría pueblos enteros.

Por esta razón, los habitantes de Cáceres, Tarazá, Puerto Valdivia y Puerto Antioquia, municipios de Antioquia, fueron evacuados y debieron dejar sus casas.

Meses más tarde, pasada la emergencia, a comienzos de noviembre de 2018 EPM pudo llenar el embalse por primera vez, hecho fundamental para poner a funcionar el vertedero y que el agua saliera por él (y no por la casa de máquinas).

Después de eso solo seguía terminar de cerrar los túneles de desviación (incluyendo el que ocasionó la emergencia de abril), asegurar que el río pasara por el vertedero y cerrar la casa de máquinas para evaluar la viabilidad de la hidroeléctrica, como informó El Tiempo.

Sin embargo, el 21 de diciembre tuvieron que volver a cerrar el vertedero porque bajó el nivel del embalse, y el agua quedó pasando únicamente por la casa de máquinas.

Este año continuó la emergencia debido a otros riesgos. En la montaña donde está ubicada la casa de máquinas encontraron filtraciones de aire que podrían ocasionar el colapso del proyecto, y las rejas por las que entraba el agua a la caverna se estaban deformando.

Por esta razón, EPM decidió cerrar las dos compuertas que permitían que entrara el agua allí sin antes haber llenado el embalse. A eso se debió que el río Cauca aguas abajo se secara casi totalmente.

A propósito de esto La Silla Vacía publicó: “Esa decisión ha generado una crisis ambiental con la vulneración de los ecosistemas que giran en torno al río, además de casi 60 mil peces muertos. También el desabastecimiento de agua en Caucasia, el estancamiento económico de las comunidades que viven del río y un impacto ambiental que todavía está por conocerse”.

Lo que sigue

Desde el año pasado, el gerente de EPM, Jorge Londoño, ha dicho que solo se sabrá si Hidroituango es viable cuando se saque el agua de la casa de máquinas, se limpie lo que el río haya metido y se evalúe el estado de los aparatos.

Si los daños en la casa de máquinas no son tan graves como para repararlos en tres años, algo que se sabrá después de este mes de abril por ser la fecha estimada para el cierre inicial de compuertas, si las pólizas de seguro que tiene EPM para el proyecto responden en su totalidad por los daños, y dependiendo de lo que determinen las investigaciones en Procuraduría, Contraloría y Fiscalía; Hidroituango empezaría a operar en 2021.



*Corregimos. Serían 1,2 veces el edificio Coltejer de Medellín, pues su medida es de 175 metros.
