Miércoles, 15 Mayo 2019

Explicador: Consultas populares del 26 de mayo

Por Luisa Fernanda Gómez Cruz

Tres partidos políticos irán a consultas en 14 municipios de 8 departamentos. Aliste la cédula y consulte su puesto de votación si quiere participar.

Faltan poco más de cinco meses para las elecciones regionales de 2019 en las que se elegirán gobernadores, alcaldes, concejales, diputados y juntas administradoras locales.

Aún están por definirse los candidatos de todos los partidos, movimientos y grupos significativos de ciudadanos que se lanzarán a los distintos cargos de poder. Y todavía queda tiempo para que surjan figuras y se cocinen alianzas.

Pero para aquellas colectividades con varias opciones de candidatos (de su mismo partido o de partidos distintos con los cuales establecieron alianzas) existen mecanismos para elegir su representante único como las consultas populares. Le explicamos en qué consisten.

¿Qué son las consultas?

Las consultas son una herramienta de participación democrática con la que cuentan las organizaciones políticas (con personería jurídica) para definir sus candidatos propios o de coalición a cargos o corporaciones de elección popular.

Existen formalmente y están reglamentadas a través del Acto Legislativo 01 de 2009, más conocido como la Reforma Política de 2009. Sin embargo, de acuerdo con Camilo Mancera, coordinador del observatorio de justicia electoral de la MOE, las organizaciones políticas han convocado a consultas internas sin tener colaboración del Estado desde hace mucho. La Registraduría empezó a colaborar con estas jornadas desde el 2000 y ya ha participado en 19 más.

¿Cómo funcionan las consultas?

Los partidos, movimientos o grupos significativos de ciudadanos que hayan informado al Consejo Nacional Electoral su interés de participar en una consulta popular hasta antes del 12 de abril de este año, convocan a los ciudadanos a las urnas a elegir lo que se quiera consultar.

Por ejemplo, en la consulta liberal de 2017 que ganó Humberto de la Calle (contra Juan Fernando Cristo) se estaba votando por quién sería el candidato del Partido Liberal a la presidencia 2018-2022.

Pero las consultas interpartidistas de la derecha y de la izquierda de marzo del año pasado eran para elegir quién sería el candidato que representaría las alianzas entre los partidos y movimientos de Iván Duque, Marta Lucía Ramírez y Alejandro Ordoñez (en el caso de la consulta de la derecha), y Gustavo Petro y Carlos Caicedo (en el caso de la consulta de la izquierda).

Lo que se elige depende de la pregunta específica que se haga en el tarjetón

¿Qué se va a elegir en estas consultas del 26 de mayo?

Para estas elecciones de 26 de mayo tres partidos políticos; Centro Democrático, Partido Liberal y Partido Conservador, informaron al CNE su intención de participar en consultas para elegir sus candidatos a 14 alcaldías.

¿En dónde se van a hacer consultas este año?

Esta es la tabla con la información de los municipios en los que se realizarán las consultas que publicó el CNE. En todos estos municipios se harán consultas para elegir candidatos a la alcaldía.

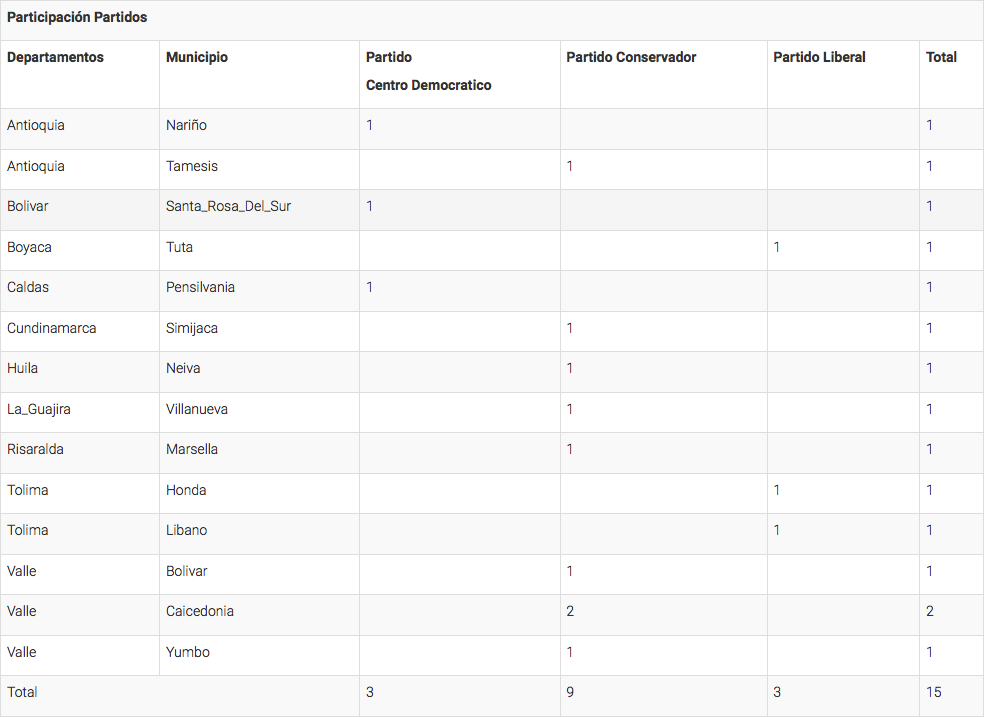

Tabla CNE

¿Quiénes pueden votar?

Las personas mayores de 18 años con cédula emitida antes del 27 de marzo de 2019 o que inscribieron su cédula antes del 28 de octubre de 2018 en algún puesto de votación de los municipios en los que se realizarán las consultas, según explica Mancera a Colombiacheck.

No hay ningún problema para quienes solo cambiaron el puesto de votación dentro de su misma ciudad. Pero si inscribieron la cédula este año, por primera vez, en alguno de los municipios de las consultas, lastimosamente no podrán participar del escrutinio.

¿Quienes puedan votar, lo harán en el mismo puesto de votación de siempre?

No necesariamente. “Debido a las particularidades de este proceso electoral los puestos de votación pueden cambiar”, señala el coordinador de la MOE. Por lo cual recomienda consultar el lugar de votación en la página de la Registraduría.

¿Para las consultas existe la opción de voto en blanco?

No. La casilla de voto en blanco NO va a estar disponible en estas votaciones.

¿Se puede votar en todas las consultas?

En el caso de las consultas del 26 de mayo no aplica la opción porque solo hay una consulta por municipio.

No obstante, les contamos para futuras elecciones que solo podría votar en dos consultas si fueran de la misma colectividad (por ejemplo, el Partido Conservador o el Movimiento Colombia Humana). Si las consultas fueran por partidos o movimientos distintos, que estén en consulta para el mismo cargo, solo se podría votar en una de ellas so pena de cometer doble militancia.

[Actualización: 15 de mayo de 2019]: Después de publicada esta historia nos informaron que la consulta del Partido Liberal para elegir candidatos al concejo en Caicedonia (Valle del Cauca) fue tumbada por el Consejo Nacional de Estado. Por esa razón, actualizamos nuestra información.

Jueves, 28 Marzo 2019

Todo (o casi todo) lo que debería saber sobre Hidroituango

Por Luisa Fernanda Gómez Cruz

Explicador: En siete puntos resumimos lo que ha pasado con esta megaobra: los tiempos, los costos, los responsables y las polémicas de la que sería la hidroeléctrica más grande de Colombia.

La hidroeléctrica

La Hidroeléctrica de Ituango, Hidroituango, es un proyecto de generación de energía a través de una hidroeléctrica. Está ubicada sobre el río Cauca, en el llamado ‘Cañón del Cauca’, entre el municipio de Ituango y el corregimiento de Puerto Valdivia, en el departamento de Antioquia. (Para entender cómo funciona una hidroeléctrica recomendamos este video).

Fue pensada para ser la hidroeléctrica más grande del país. La presa (el muro que se construye para almacenar el agua) mide 225 metros (casi dos veces la altura del edificio Coltejer en Medellín*) y tiene 20 millones de metros cúbicos de volumen (la capacidad para almacenar agua).

Esta megaobra sería la responsable de aportar el 17 por ciento de la demanda energética del país para 2021 (la hidroeléctrica que más genera en este momento es San Carlos y aporta apenas el 9 por ciento).

Los costos

Inicialmente se estimó una inversión de 11,4 billones de pesos para el desarrollo de la obra, pero ha tenido, hasta el momento varios sobrecostos que se calculan en 1,5 billones de pesos. Estos incluyen los 65.000 millones que, según le dijo EPM a La Silla Vacía, le había costado la emergencia desde abril de 2018 hasta el 31 de enero de este año.

Los dueños y responsables

El 50 por ciento de las acciones las tiene el Instituto para el Desarrollo de Antioquia (Idea), que depende de la gobernación, y otro 2 por ciento es del Departamento de Antioquia (es decir que la mayor participación está en cabeza del gobernador).

Empresas Públicas de Medellín (EPM) es el segundo mayor accionista, con el 46 por ciento, y es la compañía que ganó la licitación para el desarrollo, construcción y operación del proyecto.

El resto de acciones está en manos de accionistas minoritarios, de acuerdo con la página del proyecto.

El consorcio colombo brasileño CCC Ituango, integrado por las firmas Construções e Comércio Camargo Corrêa, Conconcreto y Coninsa Ramón H., es el encargado de ejecutar la construcción de la presa, la central de máquinas y demás obras asociadas.

Por otro lado, La Silla Vacía publicó una investigación sobre los políticos detrás de las grandes decisiones de Hidroituango. En ella, aparecen los expresidentes Álvaro Uribe Vélez y Andrés Pastrana; los exgobernadores de Antioquia, Luis Alfredo Ramos y Sergio Fajardo; los exalcaldes de Medellín, Alonso Salazar y Aníbal Gaviria, y los actuales mandatarios, Luis Pérez, Gobernador de Antioquia, y Federico Gaviria, Alcalde de Medellín.

Los tiempos

Fue planeada desde 1969 y en 2010 se firmó el acuerdo para su construcción entre el IDEA y EPM. Se estimaba que la primera de ocho unidades (turbinas) de generación de energía iniciaría servicio en noviembre 30 de 2018 y los otras siete habrían de empezar operación sucesivamente cada tres meses hasta que la central entrara a tope en 2020, según informó El Tiempo en 2012.

Debido a derrumbes que ocurrieron a lo largo de la construcción, las obras se retrasaron 20 meses. Por esto, EPM firmó en diciembre de 2015 un pacto de aceleración con el Consorcio CCC que costó 370 mil millones de pesos.

“La propuesta que hizo el consorcio consistía en aumentar la jornada de trabajo para que fuera 24/7, conseguir equipos adicionales para acelerar la construcción y programar obras complementarias para construir en menor tiempo pozos y revestimientos. Así recuperaría 18 meses de los retrasos”, según informó La Silla Vacía.

No obstante, con la emergencia que comenzó en abril de 2018, el inicio del funcionamiento de la presa quedó sin una fecha clara.

Las polémicas

Desde su planificación a finales de los 90, el proyecto de Hidroituango ha presentado inconsistencias graves en términos medioambientales, económicos, políticos y sociales.

La licencia ambiental para desarrollar el proyecto ha sido cuestionada y modificada 12 veces. La Contraloría, en la auditoría que le hizo el año pasado a la Anla y a EPM, detectó que ese estudio estaba desactualizado y no tenía detalles necesarios. “Por ejemplo, decía que no había comunidades indígenas en el área de afectación, cuando sí había; no valoró el impacto ambiental por el cambio en la calidad del agua ni realizó una estimación de ecosistemas estratégicos, como los tipos de bosques que están en el área”, informó La Silla Vacía.

El actual gobernador Luis Pérez denunció en octubre del año pasado que el cierre definitivo de los dos túneles principales para la desviación del río Cauca  la construcción de un tercero con la mitad de capacidad se hicieron sin autorización de la Anla.

La Contraloría le abrió una indagación preliminar a EPM porque el tercer túnel se comenzó a construir en agosto de 2015, pero la solicitud para modificar la licencia ambiental para hacerlo se presentó en julio de 2016 y la obtuvo en septiembre de 2016.

Pero también ha habido escándalos alrededor de EPM, por cómo ganó el proyecto (el pasado 27 de febrero, el fiscal general Néstor Humberto Martínez anunció que imputaría cargos por el cuestionable contrato adjudicado a dedo) y contra la constructora brasileña Camargo Correa (dueña del 55 por ciento del consorcio que construye la obra) porque en Brasil forma parte del escándalo Lava Jato junto con Odebrecht, como informamos anteriormente.

Por otro lado, entre 1982 y 2016 han ocurrido 62 masacres en los municipios en donde se desarrolla Hidroituango y las comunidades han argumentado que no se les consultó sobre el desarrollo del proyecto y sus consecuencias. Además, se han denunciado desalojos forzosos y asesinatos, como el caso de Nelson Giraldo de la organización Ríos Vivos.

Las emergencias

Desde hace poco menos de un año el proyecto hidroeléctrico ha sufrido varios problemas por cuenta de errores en la construcción de la obra que han coincidido con infortunios climáticos. Resumimos algunos de estos hechos.

La primer emergencia ocurrió el sábado 28 de abril del año pasado, cuando las aguas del río Cauca, cargadas de piedras, troncos y desechos debido a un derrumbe, taparon uno de los túneles de desviación; el único por el que seguía desviándose el río Cauca para la construcción de la obra (entonces el proyecto se encontraba en un 85 por ciento de avance de sus obras principales). El Espectador hizo un video que sirve para entender gráficamente lo que pasó.

El 10 de mayo, luego de que el río Cauca llevara 13 días represado por los túneles taponados, y con alto riesgo de una avalancha en los municipios aguas abajo del proyecto, EPM tomó la decisión de inundar la casa de máquinas (que está dentro de la montaña y contiene la maquinaria que tendría la labor de generar la energía) para que el agua pasara por ahí y evitar que se rompiera la presa y arrasara con los pueblos aguas abajo.

“Esa decisión ha sido la más costosa para el proyecto, porque puede que por ello la hidroeléctrica no sea viable”, de acuerdo con La Silla Vacía.

Dos días después, el túnel bloqueado se destapó y debido que que el agua estaba represada, el caudal aumentó su velocidad. Esta fue la causa de la subida del río aguas abajo; la corriente destruyó tres puentes y dejó 600 damnificados. De acuerdo con el video de El Espectador, 73 viviendas se perdieron en su totalidad y 162 tuvieron daños parciales, según La Silla Vacía.

Pasaron los días y el asunto pareció estabilizarse, pero el miércoles 16 de mayo EPM informó de una obstrucción en la casa de máquinas que hizo que el agua comenzara a salir por las galerías, los caminos por donde entran carros y trabajadores. Este hecho puso en alerta máxima a cinco municipios aguas abajo, de acuerdo con el video de El Espectador, y dejó las imágenes de obreros huyendo de las aguas.

Al día siguiente, el gerente de EPM alertó que si el agua seguía saliendo por las galerías, podría colapsar la presa. Y que además si el agua la rebosaba, el muro de la presa podría fracturarse causando una avalancha que arrasaría pueblos enteros.

Por esta razón, los habitantes de Cáceres, Tarazá, Puerto Valdivia y Puerto Antioquia, municipios de Antioquia, fueron evacuados y debieron dejar sus casas.

Meses más tarde, pasada la emergencia, a comienzos de noviembre de 2018 EPM pudo llenar el embalse por primera vez, hecho fundamental para poner a funcionar el vertedero y que el agua saliera por él (y no por la casa de máquinas).

Después de eso solo seguía terminar de cerrar los túneles de desviación (incluyendo el que ocasionó la emergencia de abril), asegurar que el río pasara por el vertedero y cerrar la casa de máquinas para evaluar la viabilidad de la hidroeléctrica, como informó El Tiempo.

Sin embargo, el 21 de diciembre tuvieron que volver a cerrar el vertedero porque bajó el nivel del embalse, y el agua quedó pasando únicamente por la casa de máquinas.

Este año continuó la emergencia debido a otros riesgos. En la montaña donde está ubicada la casa de máquinas encontraron filtraciones de aire que podrían ocasionar el colapso del proyecto, y las rejas por las que entraba el agua a la caverna se estaban deformando.

Por esta razón, EPM decidió cerrar las dos compuertas que permitían que entrara el agua allí sin antes haber llenado el embalse. A eso se debió que el río Cauca aguas abajo se secara casi totalmente.

A propósito de esto La Silla Vacía publicó: “Esa decisión ha generado una crisis ambiental con la vulneración de los ecosistemas que giran en torno al río, además de casi 60 mil peces muertos. También el desabastecimiento de agua en Caucasia, el estancamiento económico de las comunidades que viven del río y un impacto ambiental que todavía está por conocerse”.

Lo que sigue

Desde el año pasado, el gerente de EPM, Jorge Londoño, ha dicho que solo se sabrá si Hidroituango es viable cuando se saque el agua de la casa de máquinas, se limpie lo que el río haya metido y se evalúe el estado de los aparatos.

Si los daños en la casa de máquinas no son tan graves como para repararlos en tres años, algo que se sabrá después de este mes de abril por ser la fecha estimada para el cierre inicial de compuertas, si las pólizas de seguro que tiene EPM para el proyecto responden en su totalidad por los daños, y dependiendo de lo que determinen las investigaciones en Procuraduría, Contraloría y Fiscalía; Hidroituango empezaría a operar en 2021.



*Corregimos. Serían 1,2 veces el edificio Coltejer de Medellín, pues su medida es de 175 metros.
